Li se yon gwo atelye estrikti asye yon sèl etaj ki konekte dirèkteman nan yon bilding biwo twa etaj akote li. Atelye a se tankou kò tren an, ak biwo a se tankou motè tren an (tèt locomotive). Konekte ansanm kòm yon sèl, yo rele li yon bilding "style locomotive" .
Nan yon fraz: Kliyan an vle ekonomize lajan ak ekonomize tè.
Apre yo fin bati yon atelye, ou toujou bezwen espas pou biwo, repo anplwaye yo, ak vizitè reyinyon yo. Si ou bati yon bilding biwo separe, li pran plis tè. Ou gen tou kenbe yon distans sekirite dife ki nesesè ant de bilding yo. Sa vle di fondasyon separe, mi separe, ak wout separe—ki koute anpil lajan. Se konsa, yon solisyon entelijan te kreye: tache bilding nan biwo dirèkteman nan miray ranpa a (fen miray) nan atelye a. Yo pataje yon sèl miray, men yo gen itilizasyon separe ak sòti ijans separe. Ou jwenn tout sa ou bezwen, pandan w ap koupe depans siplemantè.
● Gwo spans-Ak yon konsepsyon bon, spans sèl nan 20 a 30 mèt yo fasil bati. Mwens kolòn andedan vle di plis espas ouvè pou mete machin ak ekipman;
● Steel Savings-Itilize long spans ak yon do-kay asye limyè diminye asye ki nesesè pou travès ak kolòn. Pou menm bidjè a, asye ekonomize pi plis lajan pase konkrè;
● Ekonomi Fondasyon—Ak mwens kolòn ak yon bilding ki pi lejè, pri fondasyon yo pi ba anpil;
● Konstriksyon vit—Pyès yo fèt nan faktori a epi tou senpleman reyini sou plas. Pa gen okenn mare rebar, kofraj, oswa tan geri konkrè, ki fè li pi vit pase beton jete an plas.
Se poutèt sa, pou atelye a, estrikti asye se rekonèt pa tout moun kòm solisyon an pi bon.

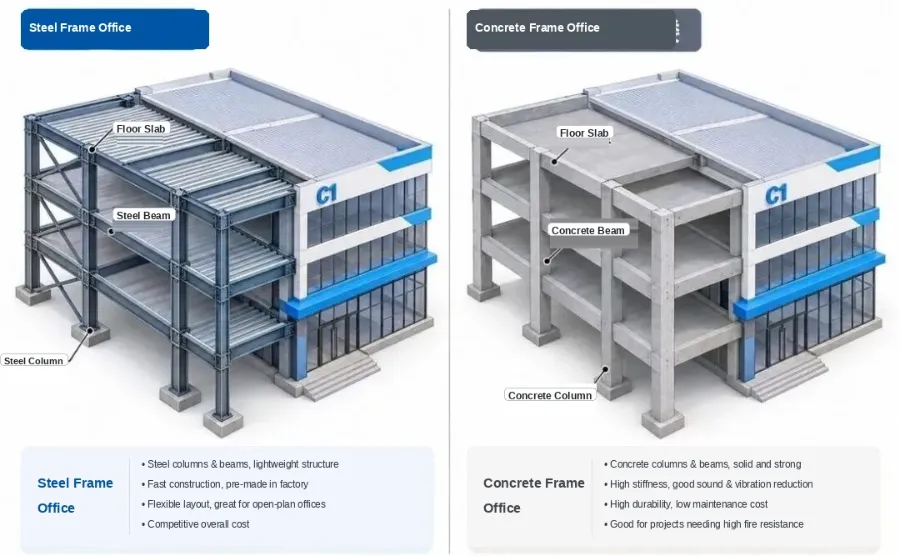

Desizyon an difisil se "tèt locomotive" (bilding biwo a). Anjeneral bilding sa a gen karakteristik sa yo: kèk etaj (sitou 3 etaj), kout span (anjeneral 7 a 8 mèt), pa gen kolòn mitan (yon sèl span), ak chaj etaj lejè (itilize pou travay biwo).
Si sa a te yon bilding otonòm, yon ankadreman konkrè ta dwe yon chwa evidan, fasil. Men, paske li tache ak yon atelye asye, moun souvan ezite: Èske nou ta dwe itilize yon ankadreman asye matche ak atelye a, oswa bwa ak konkrè tradisyonèl yo? Tou de chwa gen bon rezon. Ann gade yo chak klèman:
Avantaj (Pou)
● Konstriksyon rapid: Travès ak kolòn yo pre-fè nan faktori a epi reyini sou plas tankou blòk Lego. Yon bilding 3 etaj ka souvan fini nan apeprè yon mwa;
● Lejè: Pou menm 3 etaj yo, yon ankadreman asye se prèske 50% pi lejè pase konkrè. Pi ba chaj kolòn-baz vle di ou ka ekonomize lajan sou fondasyon;
● Bon Pèfòmans Tranblemanntè: Steel se fleksib ak difisil. Pandan yon tranbleman tè, li pliye olye pou l kraze. Nan zòn gwo tranblemanntè, sa a se yon avantaj reyèl pou sove lavi;
● Koresponn ak Atelye a: Menm ekip konstriksyon ak menm sistèm travay sou tou de atelye a ak biwo a, fè kowòdinasyon lis ak senp.
Dezavantaj (dezavantaj)
● Pi wo pri materyèl: Steel kòm yon matyè premyè pi chè;
● Kouch ignifuje se chè: Steel pèdi fòs nan dife, kidonk tout travès ak kolòn bezwen kouch ignifuje. Beton pa bezwen pri siplemantè sa a ditou;
● Risk rouye: Li bezwen bon penti anti-rouye ak antretyen regilye sou tan;
● Pi wo konpetans obligatwa: soude, boulon, ak presizyon enstalasyon mande pou yon ekip konstriksyon kalifye.
Avantaj (Pou)
● Pi ba pri: Materyèl konkrè ranfòse yo pi bon mache pase asye;
● Dife ki reziste: Concrete reziste dife natirèlman, ekonomize 100% nan pri a ignifuje kouch;
● Bonjan ak dirab: Li ka dire pou dè dekad ak antretyen anpil;
● Fasil yo bati: Mete kanpe kofraj, mare rebar, ak vide beton se travay estanda. Pifò ekip konstriksyon ka fè li, kidonk yo fasil pou jwenn ak negosye avèk yo.
Dezavantaj (dezavantaj)
● Pwa lou: Gwo chay kolòn-baz mande pou yon zòn fondasyon pi gwo anba menm kondisyon tè yo;
● Pi long tan konstriksyon: Mete kanpe mwazi, vide beton, epi tann pou li geri pran tan epi yo pa ka prese;
● Pi fèb nan Tranblemanntè: Beton lou ak rèd. Pandan yon tranbleman tè, li pi rijid epi li ka krak fasil, li manke fleksibilite nan asye;
● De Ekip Separe: Yon ekip fè asye ak yon lòt fè konkrè. Jere de ekip diferan ak sistèm ajoute pwoblèm kowòdinasyon.
Depans konstriksyon yo chanje selon rejyon an ak kondisyon sou mache a, kidonk pri yo pa menm tout kote. Men, isit la se yon seri pri jeneral pou referans (ki baze sou estimasyon mache aktyèl la; depans final yo depann de quotes lokal yo):
| Biwo ankadreman konkrè | Biwo Steel Frame (ak kouch ignifuje) |
| ≈ 1,400 RMB / m² | ≈ 1,600 RMB / m² |
Nan kondisyon nòmal, beton pi bon mache. Se poutèt sa anpil moun pito beton-apre tou, ekonomize lajan se nòmalman pi gwo priyorite.
Si kondisyon sa yo rive ansanm, ou ta dwe konsidere itilize yon estrikti asye dirèkteman:
● Zòn Tranblemantè Segondè (tankou Entansite Sismik Fortifikasyon Degre 8 oswa pi wo);
● Liy Fay Aktif Nan 10 kilomèt de Sit la: Ou dwe kalkile fòs tranblemanntè siplemantè ("efè toupre jaden"). Paske bilding ki pi lou yo resevwa fòs tranblemanntè ki pi fò, sa fè kalkil konsepsyon konkrè yo trè difisil ak koute chè. Steel se pi lejè, kidonk li se anpil mwens afekte.
